Hier eine kleine Bild-Chronologie der Baumaßnahmen

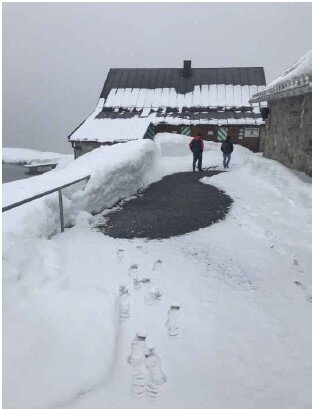

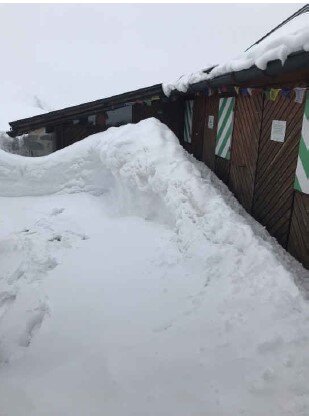

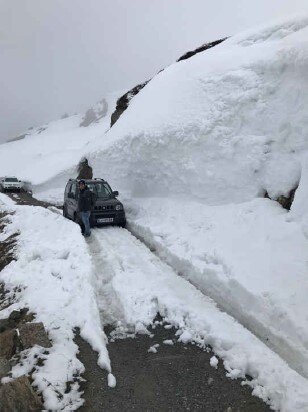

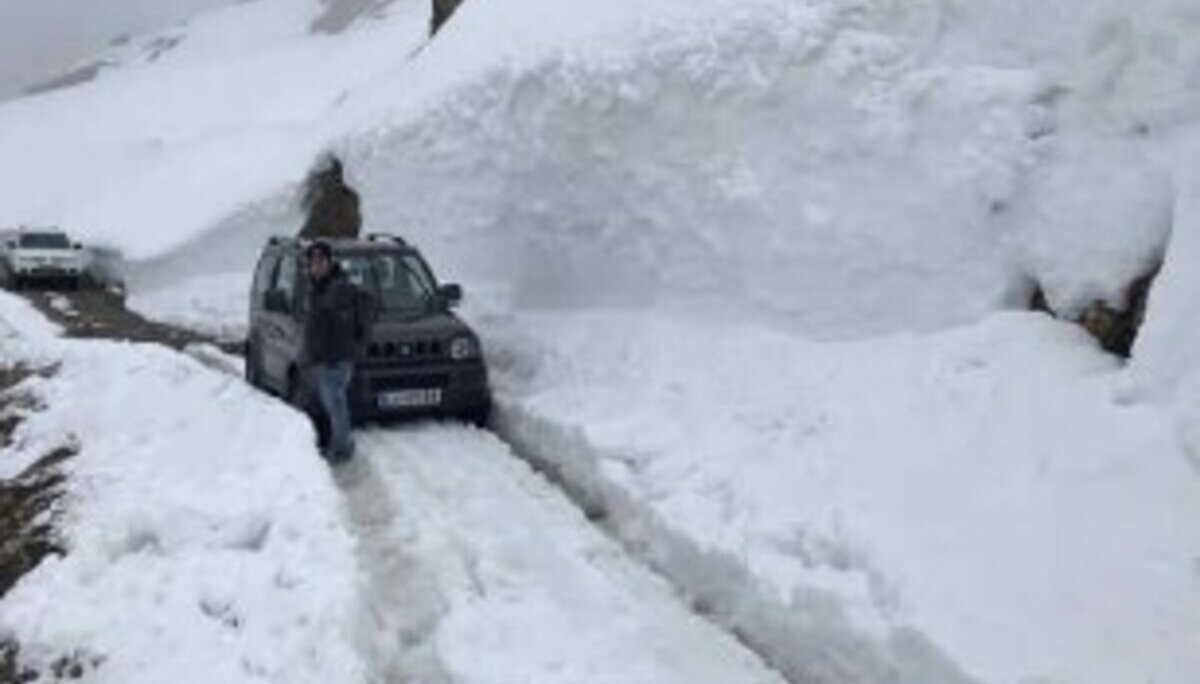

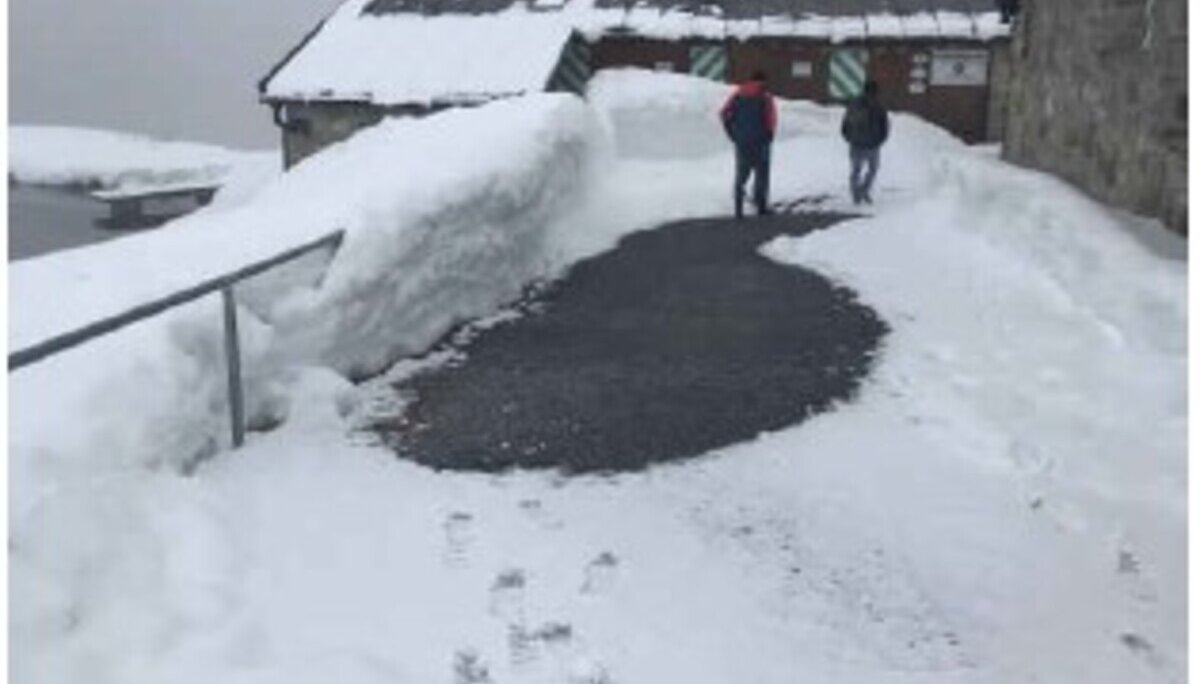

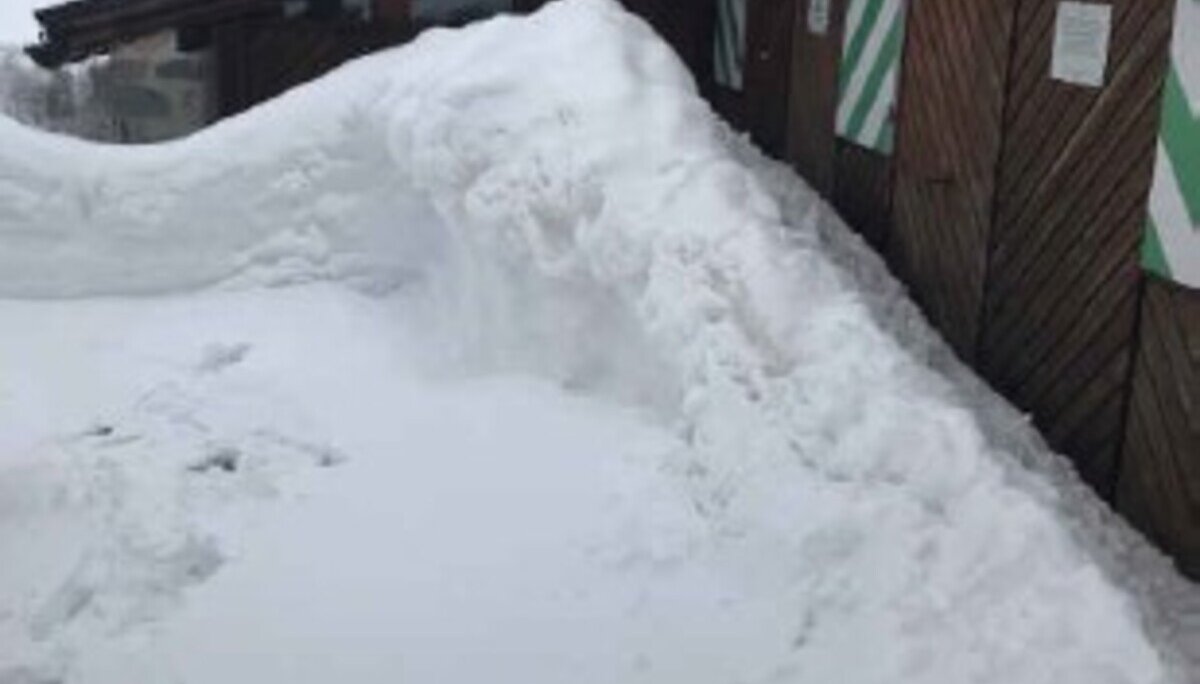

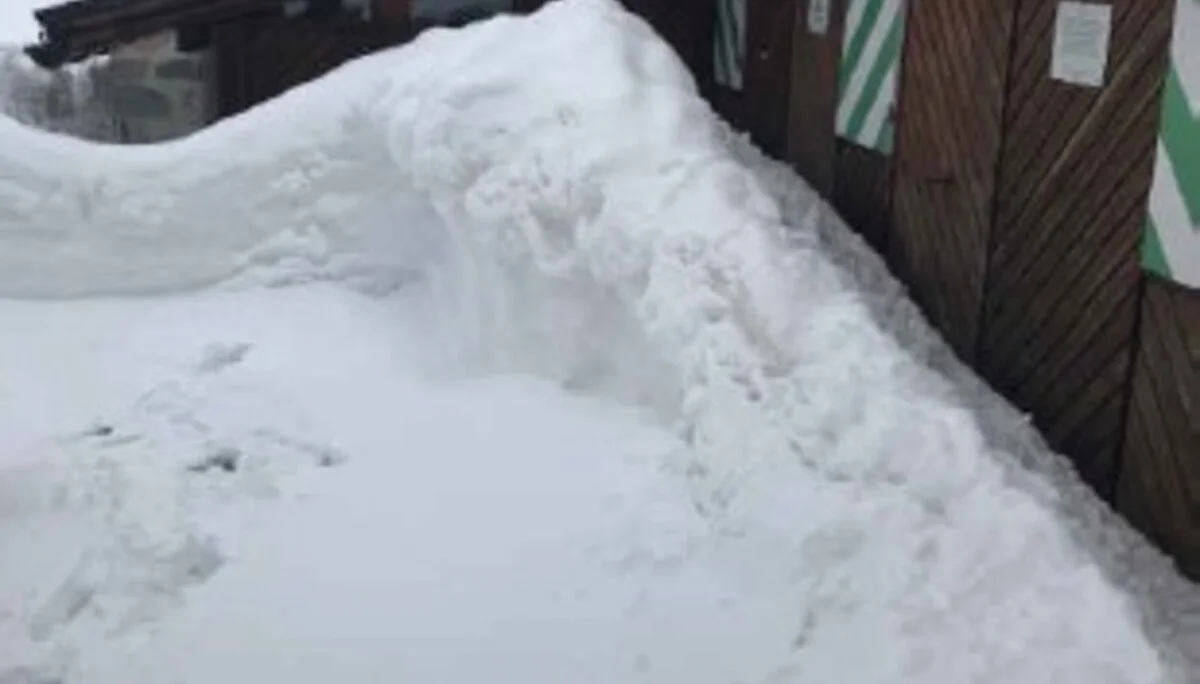

Erste Baubegehung am 02.05.2023 noch mit viel Schnee

Erste Baubegehung am 02.05.2023 noch mit viel Schnee

Erste Baubegehung am 02.05.2023 noch mit viel Schnee

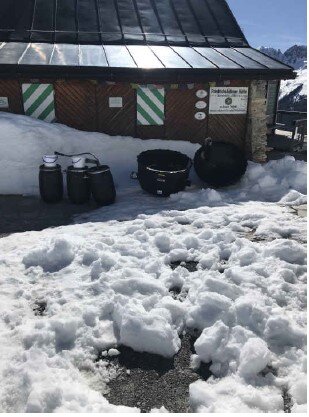

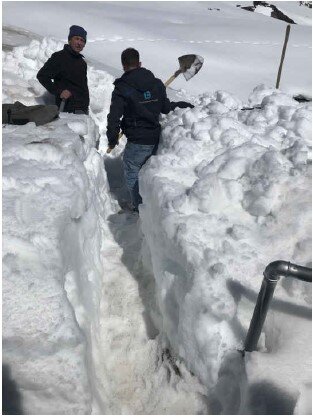

Der Ölabscheider muss ausgewechselt werden 04.05.2023

Der Ölabscheider muss ausgewechselt werden 04.05.2023

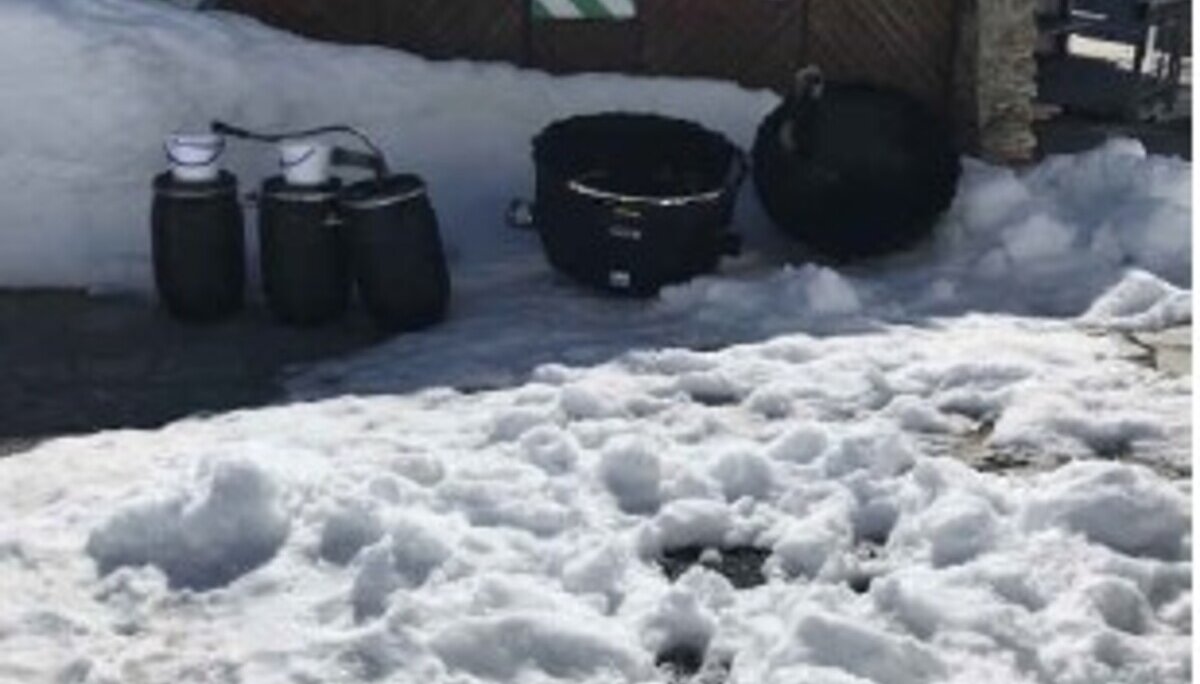

Die Suche nach dem Gastank 04.05.2023

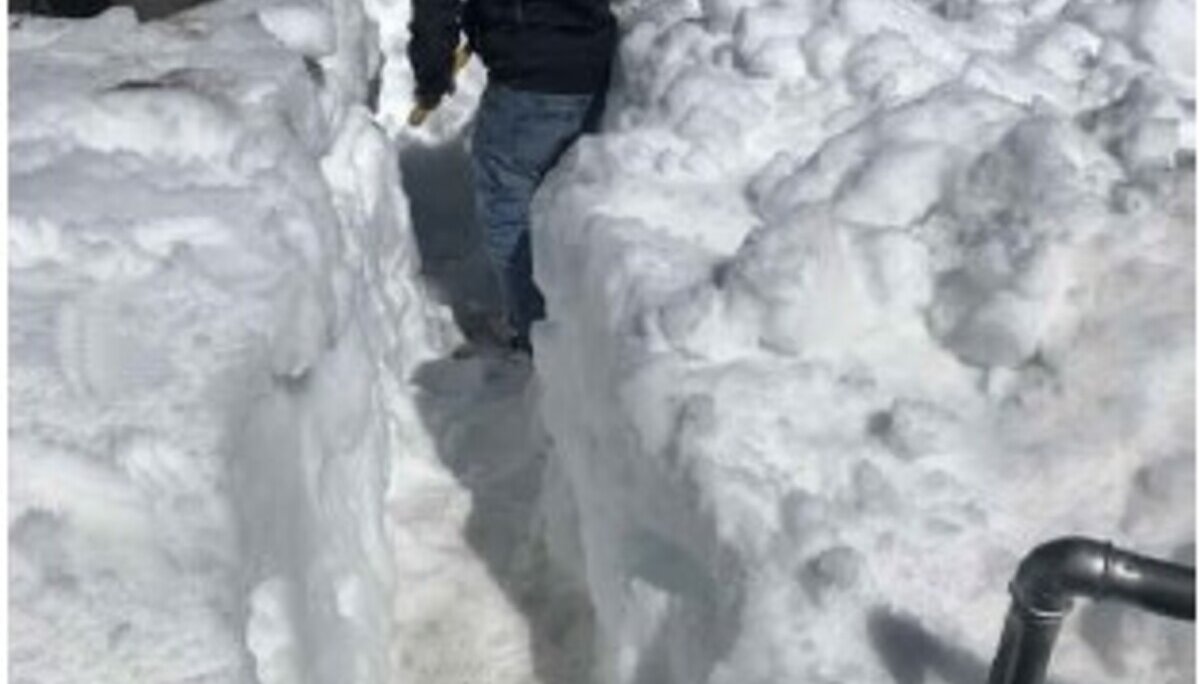

09.05.2023 immer noch Schnee

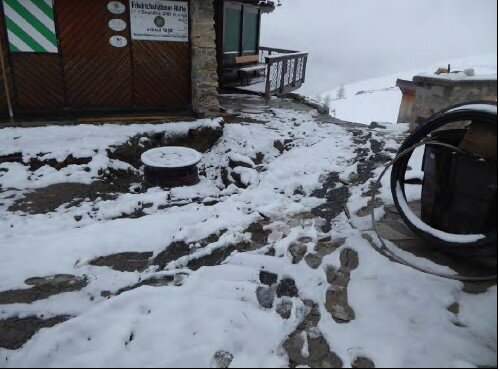

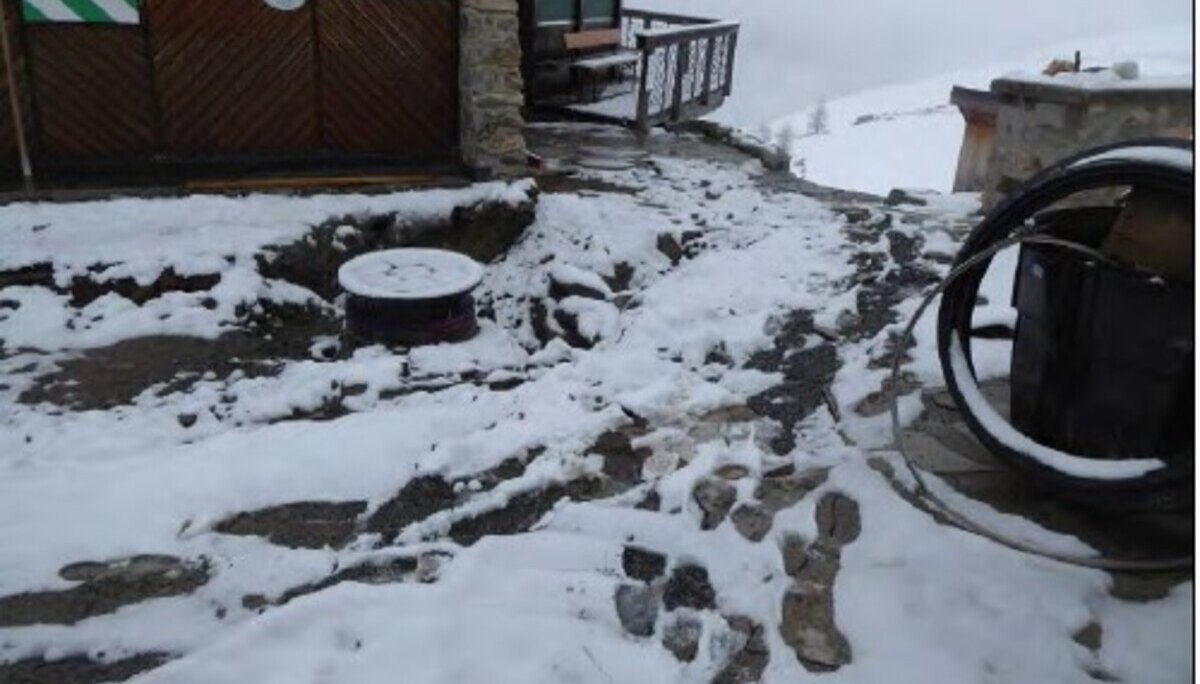

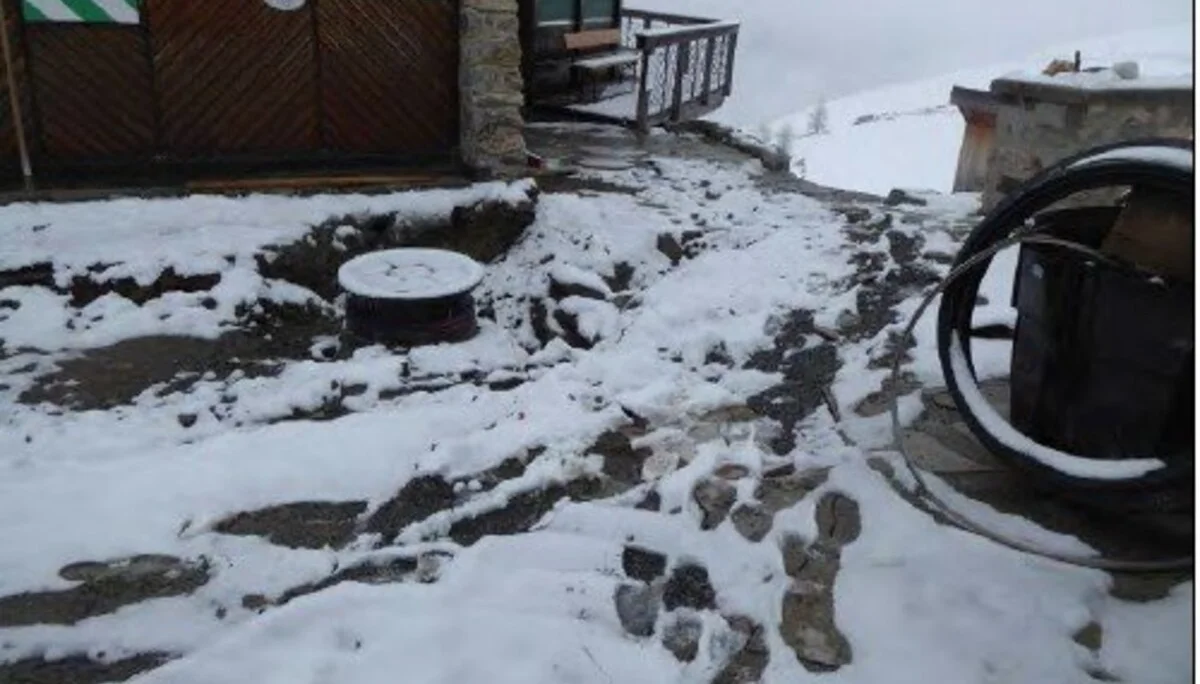

Der Platz zwischen Haupt- und Schlafhaus ist nicht wiederzuerkennen 17.05.2023

Hier soll der neue Kühlraum rein und diverse Kühltruhen ablösen 17.05.2023

Der Vorplatz mit dem neuen Ölabscheider ist wieder aufgefüllt 25.05.2023

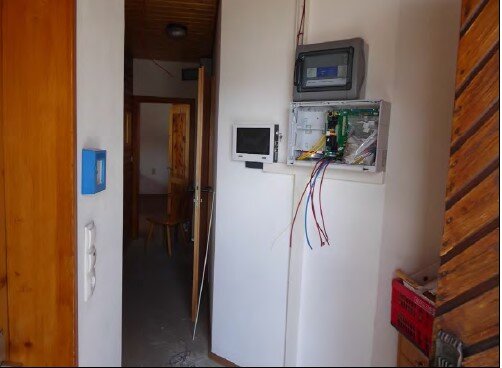

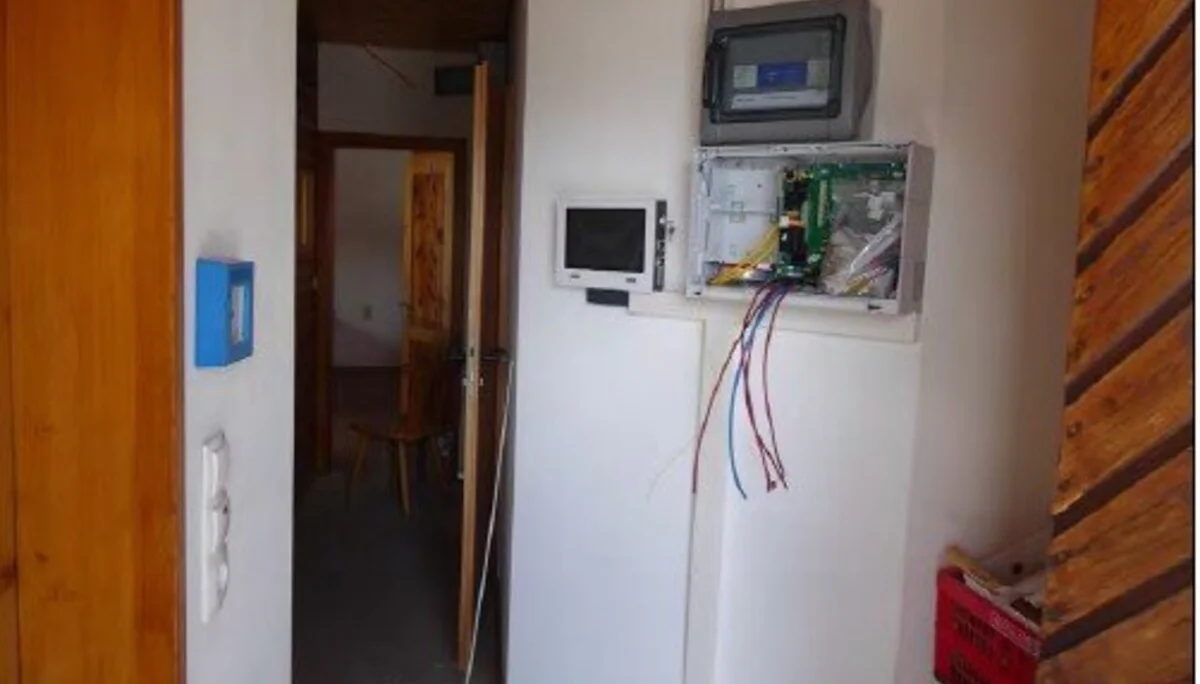

Im Schlafhaus wird die gesamte Elektroinstallation erneuert und eine Rauchmeldeanlage installiert 25.05.2023

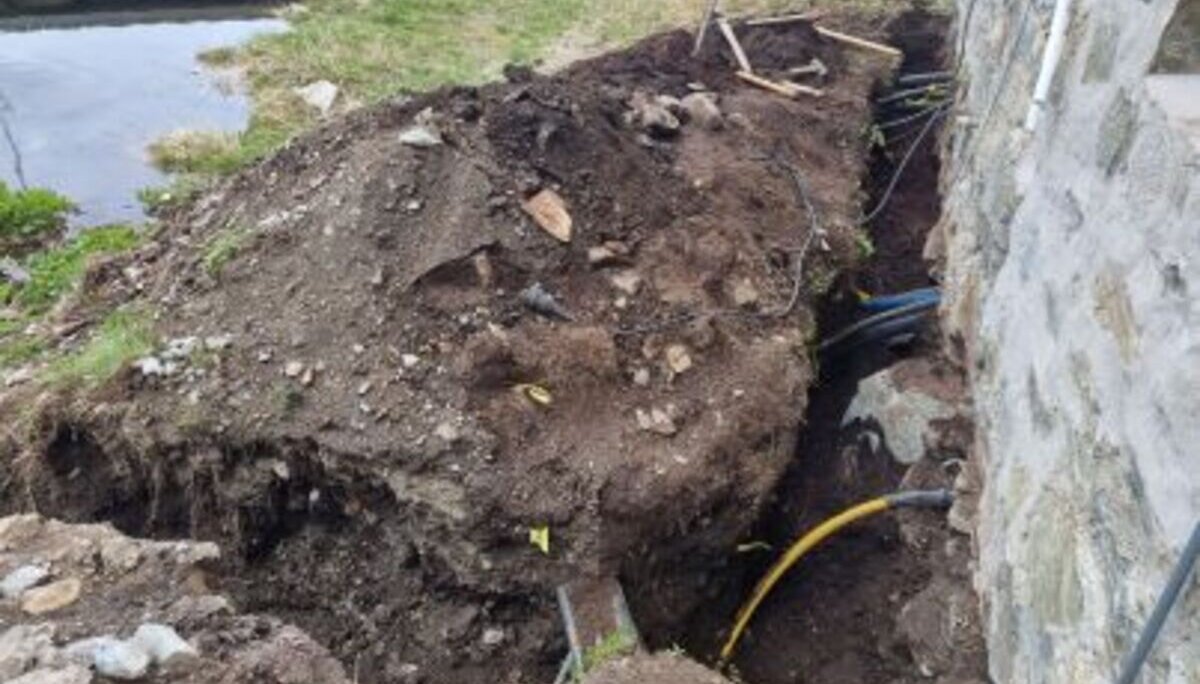

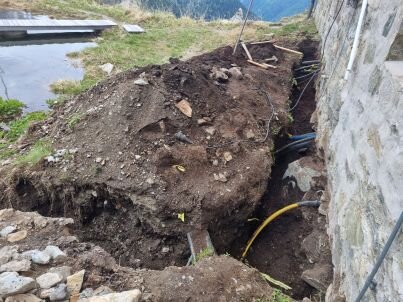

Die Leitungen aus dem Haupthaus 04.06.2023

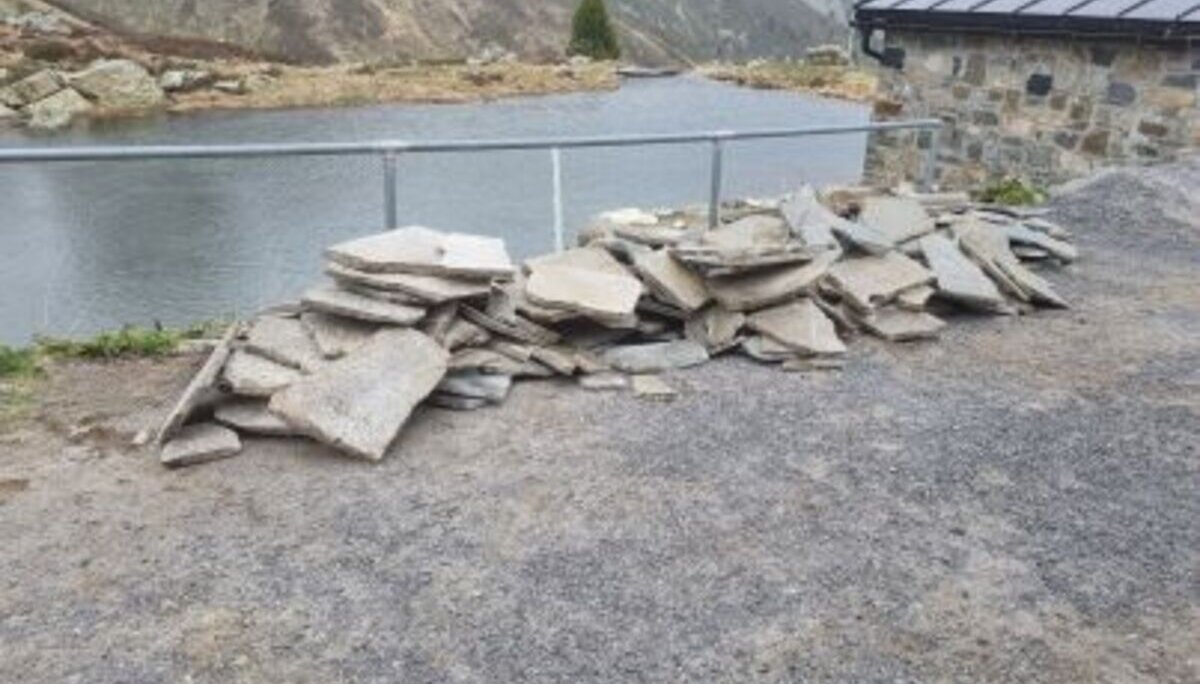

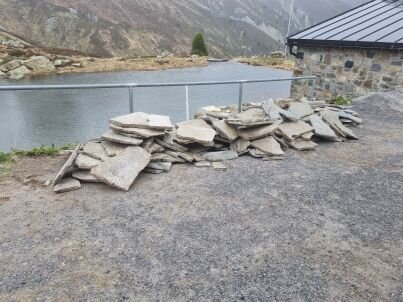

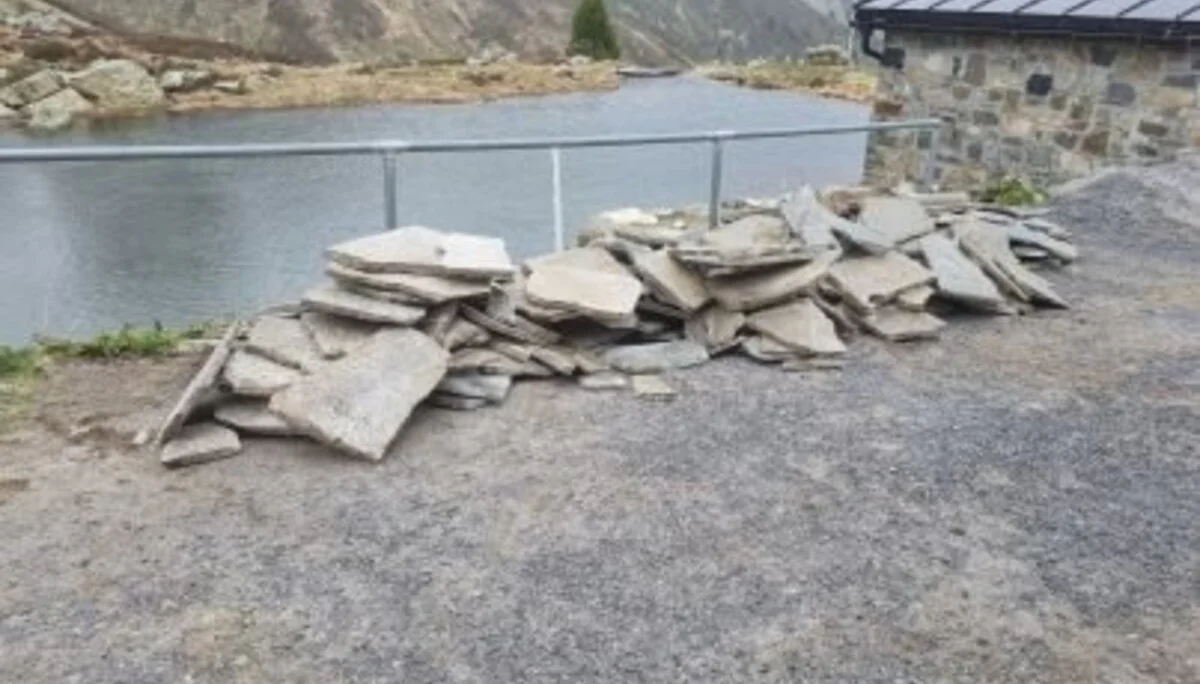

Die Platten für den Vorplatz 04.06.2023

Hier sollen die Platten wieder eingebaut werden 05.06.2023

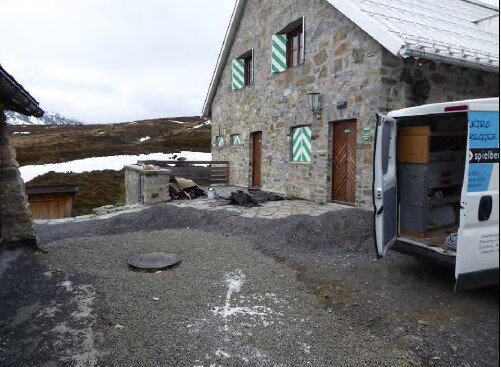

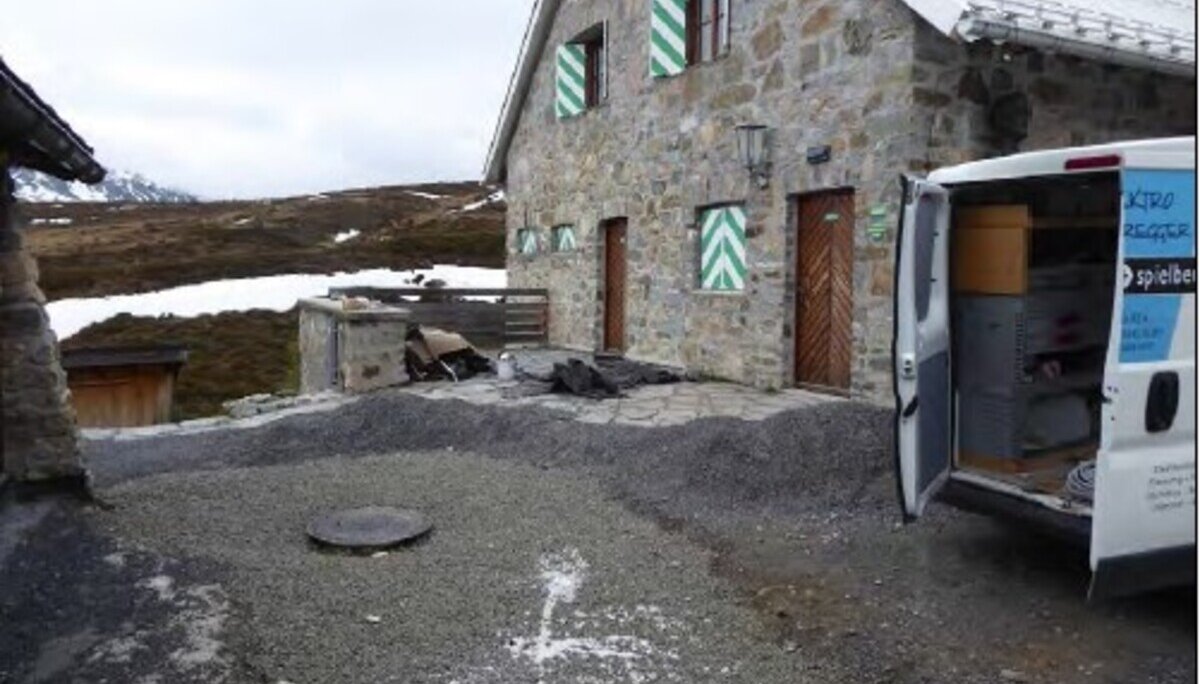

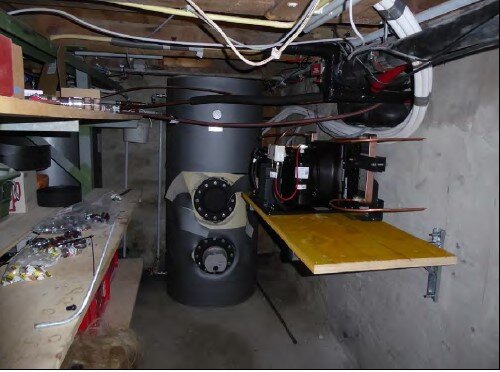

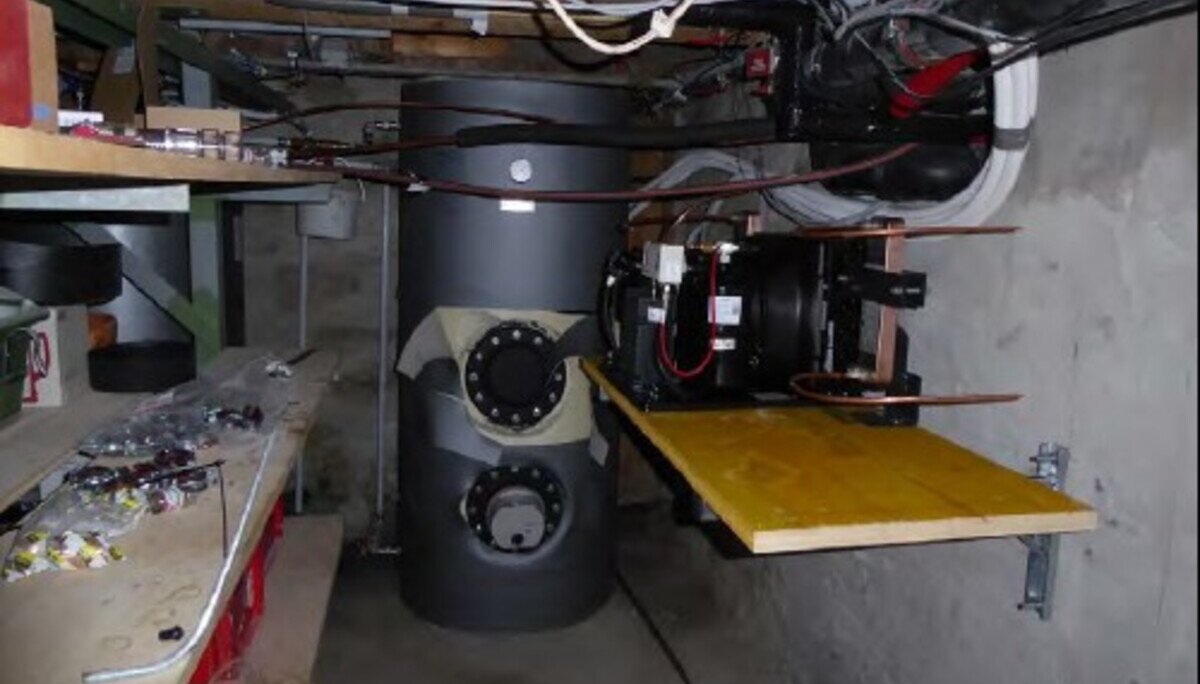

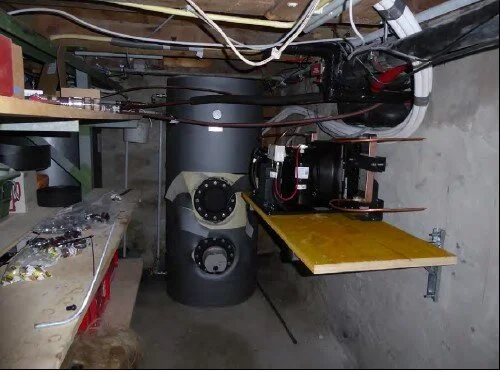

Der neue Warmwasserboiler steht 05.06.2023

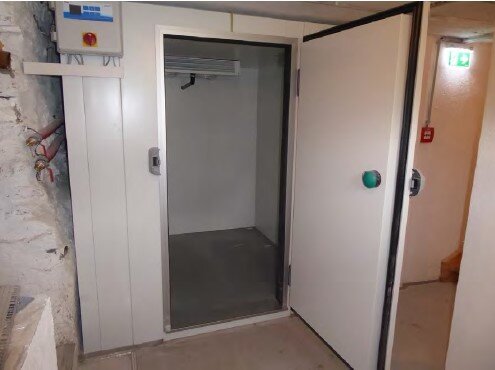

Der neue Kühlraum ist eingebaut 13.06.2023

Der Vorplatz wird wieder gerichtet 13.06.2023

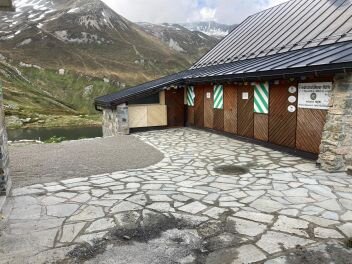

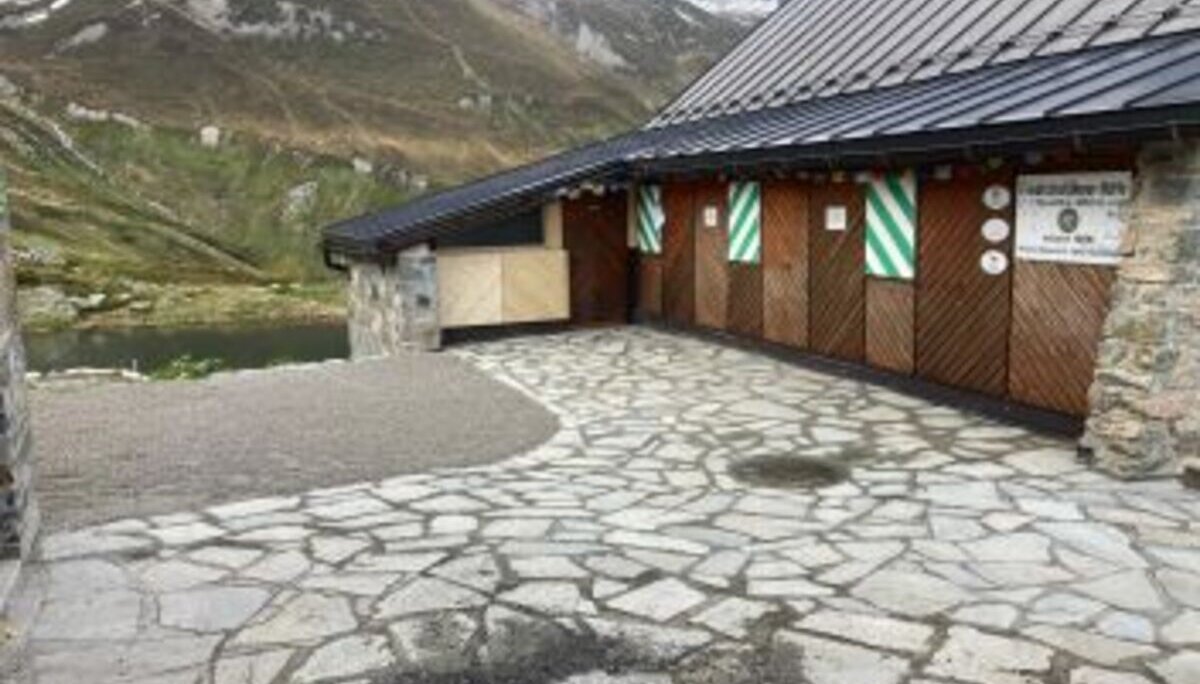

Außen ist alles fertig – auch wenn noch ein Wasserrohrbruch dazwischen kam. 16.06.2023
